42天奋战!包头达茂旗零碳产业园一期风电场基础工程项目风机基础全部浇筑完成!

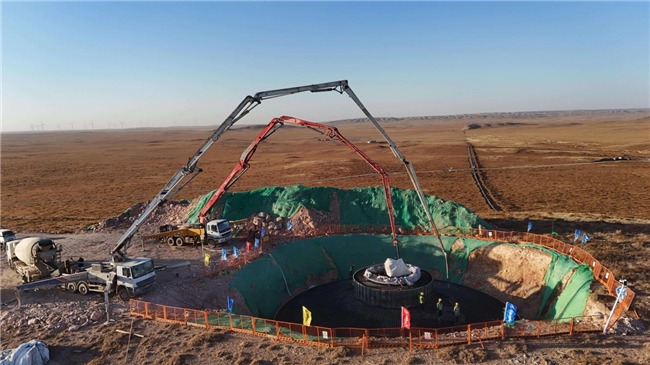

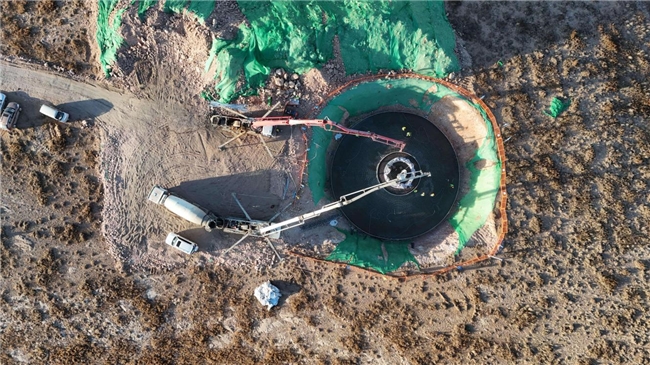

  11月8日,随着最后一方混凝土顺利浇筑完毕,包头市达茂旗零碳产业园一期项目风电场基础工程迎来关键节点——12台10MW型风力发电机组基础全部浇筑完成,为后续风电机组安装、项目并网发电奠定了坚实基础。

  作为达茂旗零碳产业园建设的核心组成部分,该风电场基础工程自9月27日正式开工以来,便按下“加速键”。项目施工内容涵盖12台10MW风力发电机组基础、箱式变压器安装及基础浇筑、风电机组出线埋设、集电线路电缆与光缆铺设、检修道路修建等多项关键任务,工序繁杂、标准严苛。

  面对内蒙古草原秋冬季低温大风天气、有效施工窗口期短等挑战,施工单位中铁四局科学制定施工方案,优化资源配置,组建专业施工队伍24小时轮班作业。从基础开挖、钢筋绑扎、模板支护到混凝土浇筑,各环节严格执行质量管控标准,同步推进安全文明施工与环保措施落实。经过42天的日夜奋战,项目累计浇筑混凝土超10000立方米,顺利完成12台10MW风机基础的全部浇筑任务。据了解,该风电场建成后,12台机组年发电量可达538187MW∙h,每年可减少二氧化碳排放约46万吨,将为达茂旗零碳产业园打造“风、光、储、制、用”一体化绿色能源体系提供核心支撑,助力区域能源结构转型与“双碳”目标实现。

  下一步,项目将全面转入风电机组吊装、箱式变压器安装及集电线路铺设阶段。达茂旗零碳产业园相关负责人表示,将以此次基础工程圆满完成为契机,持续推进项目建设进度,全力打造全国零碳产业示范标杆,为区域绿色低碳发展注入新动能。(王治斌、白海军)
